CIMG0281
※写真は、三次駅に停車中の普通 広島行き。(2017年1月撮影)

芸備線は、2018年7月の西日本豪雨の影響で、白木山~狩留家駅間にある 「第1三篠川橋梁」 が流出し、
三次~狩留家駅間で運転見合わせが続いています。

JR西日本は、この区間の運転再開見込みについて、
被災時期から少なくとも1年以上かかる と発表していましたが、
2018年11月5日、JR西日本が公式ホームページで、
「当社と広島県との間で、河川事業との連携・調整を図りつつ、
第1三篠川橋梁の復旧工事に着手できる見通しが立った」 と発表したので、
このブログで取り上げておきたいと思います。

【JR西日本 ニュースリリース】
芸備線 第1三篠川橋りょう復旧工事について


広告

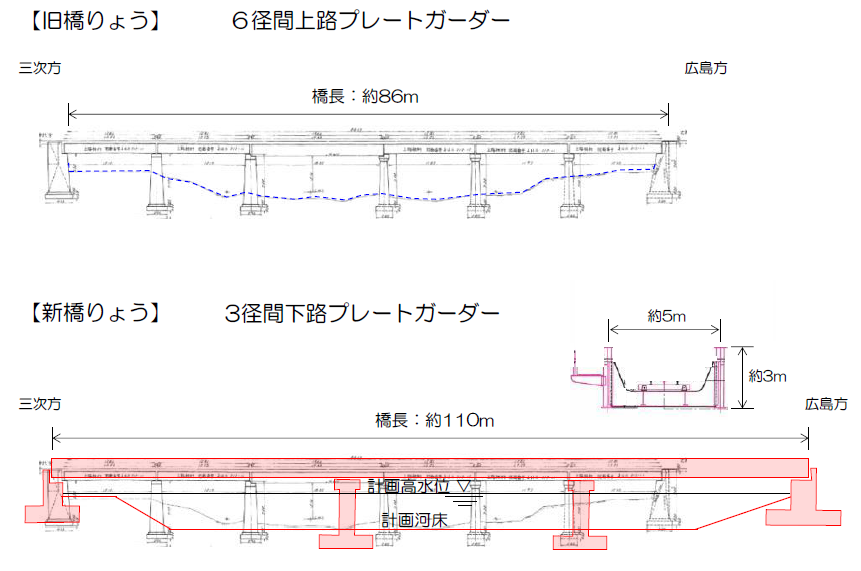

芸備線 橋梁(JR西日本 ニュースリリース)

※上の画像はJR西日本 ニュースリリースより引用。


JR西日本によると、新しい橋梁の設置に合わせて、川幅を広げる工事が行われます。
そのため、橋の長さは 被災前の橋梁が約86mだったのに対し、
新しい橋梁は約110mと、24mほど長くなります。

逆に、橋脚の数は 被災前の5本から2本に減ります。
(被災前よりも太いものが設置されます)

全体の工事費は 約13億円。

運転再開は、工事が順調に進捗すれば2019年秋頃になる見込みとのことです。
2018年11月現在も、被災時期から かなり時間が経ったように思えますが、
芸備線の全線復旧は 1年後・・・まだまだ先ですね

橋梁が復旧する前に、三次~白木山駅間の一部区間で部分運転できないものかと思いましたが、
そうなると、三次~広島駅間を移動するのに 2回乗り換えないといけないので、
全線復旧まで 乗り換えが1回で済む現行のままかもしれませんね。

工事が順調に進んで、1日でも早く復旧することを願っています。
